项目概况

广州地铁十八号线六分部项目合同额30.5亿元,合同工期25个月,需月平均完成产值1.22亿元。 对照阅读沙溪站长465m、标准段宽34.1m、标准段基坑深28.88m。围护结构采用地下连续墙(1.2m+砼支撑(3道)+钢支撑(1道)。地下三层岛式站台,主体采用三层双柱三跨框架结构形式(两端为单柱双跨),明挖法施工。

创新开云(中国)手机版登录发布时间

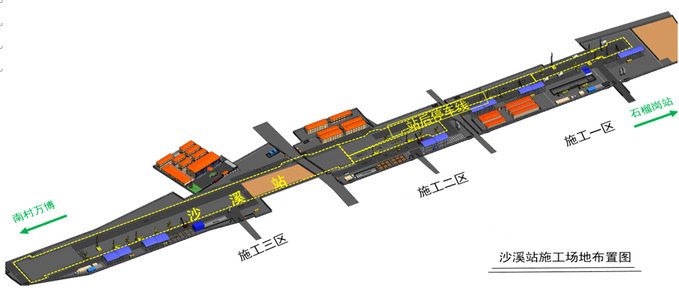

场地布置图(1)

2021-03-12浏览次数

场地布置图(2)

815 继续了解

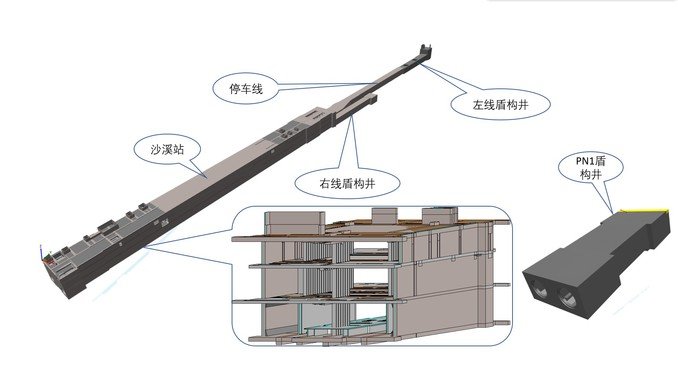

模型图

项目概况

实景模型图

BIM应用价值

应用点

应用点具体描述

间接效益

图纸问题审核

图纸问题113处,其中围护结构69处,主体结构44

降低质量风险、工期风险、施工组织难度

碰撞检查及优化

碰撞点206个,其中结构碰撞12处,室外管线194

减少返工窝工、提高施工效率

预留预埋定位

预留洞口622个,预埋件11600

降低施工难度、提高施工质量、缩短工期

工程量提取及复核

核查错算、漏算工程量,共涉及C35 P8混凝土576.5m³,钢构件132.8t,钢筋262t 对照阅读

节约成本、提高效率

施工仿真模拟

实现施工仿真模拟,论证施工方案可实施性

优化设计及方案、提高工程质量

二维码可视化指导施工

共制作二维码407个,三维技术交底报告206

解决复杂构造交底,提高工作效率、提高工程质量

辅助测量放线

辅助测量放线报告12份,保证测量点准确性

保证测量控制点准确性

施工进度管理

4D模拟施工进度

提高工程进度控制效率,有利于整体工期的掌控

人、机管理

统计人员、机械进出场时间等

节约成本、提高效率

质量安全管理

上传安全、质量照片168

降低安全、质量风险,提高进度管控效率

智能设计

开发室外管线、附属结构快速建模插件

提高建模效率,节约人工成本



更多内容

公开信息按发布时间滚动。阅读「开云(中国)手机版登录」后,可返回栏目或查看相邻条目。

建议先扫读标题与摘要,再进入全文。同栏目条目通常按更新顺序排列。

继续浏览时优先选择同栏目或相近主题,避免被站外镜像带偏。

  1. BIM认证培训
  2. 开云(中国)手机版登录
  3. BIM技术应用研究中心
  4. 主要业务
  5. 组织架构
  6. BIM人才招聘
  7. BIM咨询服务
  8. 中心概况

主题入口

c1850a47594 / 网站首页 / 0312 / 网站首页

如从搜索进入本页,可先确认栏目名称,再按相关阅读扩展浏览。
